加油站位于湖北省武漢市漢陽區漢陽大道。站內有4個20m3油罐,其中包括92#汽油儲油罐1個、95#汽油儲油罐1個、0#柴油儲油罐1個,水罐1個,需對油罐進行吊裝運輸。
(一)油罐吊裝:
1.由吊裝(就位)和找正兩部分組成。
2.油罐吊裝(就位):油罐吊裝應嚴格按照已經監理、建設單位批準的油罐吊裝方案進行。
3.起吊油罐的吊具不得損壞外層防腐層。
4.油罐找正:設備就位后,及時對設備進行找正;通過設備批正使設備的坐標位置和臥式設備的水平度符合圖紙和規范要求。
5、吊車選用:根據設備的幾何尺寸和最大重量,以吊車的機械工作性能表及平面圖,擬選用25T吊車1臺;
6、吊裝能力核算:1臺20m3柴油罐、2臺20m3汽油罐、1臺水罐,以設備為例進行吊車吊裝能力核算。
3、吊裝工況吊裝半徑用 r=10.2米(罐區最遠邊長)+5米=15.2米,主臂10.2~32m ??蓾M足使用要求。
4、回轉半徑核算
①主臂高度=車高+ 吊鉤高度為 =1.5+6=7.5m。主臂高度,可滿足使用要求。
②設備與主臂間距離 L= 5m。
5、吊索選用
①鋼絲繩選擇:鋼絲繩采用2股繩吊裝。設備半徑+主臂截面尺寸的 1/2,可滿足使用要求。
每股鋼絲繩的受力F:F=1/2 X16T/COS30==88379N 鋼絲繩選用Φ39,抗拉強度1700N/mm2,許用拉力=771526/5=154305N>鋼絲繩受力,可滿足使用要求。
6、起吊落地
(1)根據吊車各項技術參數,選用1臺25t汽車吊,吊車停靠在加油區北側,考慮好汽車仰角,選好工作旋轉半徑15米為中心點,選好工作旋轉半徑10米為中心點。

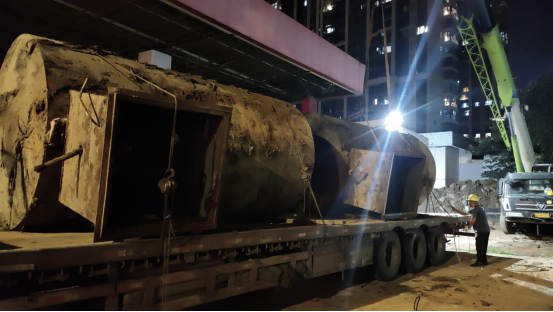

(2)起吊點為罐頂吊耳。當起吊點確定后,檢查好鋼絲繩、吊環,卡扣等吊裝工具安全系牢后,進行垂直吊裝。
(3)各吊車操作人員進行緩慢,勻速起吊,吊車要保持起吊平衡,待油罐起吊離開站區地面50-100cm后,方可進行旋轉空中移位,到達指定位置后再緩慢放落到地面,確保安全。
(4)整個起吊過程要有專人進行指揮,安全員到達現場進行協助指揮。
(二)注意事項
油罐吊裝前應先檢查罐體是否有破損情況,如有破損應立即聯系建設單位,采取修補措施。吊裝時應盡量選擇晴朗無風的天氣進行,以防天氣原因影響吊裝。吊裝過程中,吊車應由專人指揮,協助吊裝的施工人員應注意施工信號,動作統一。油罐正式起吊前,應確定
吊車低調位置、檢查吊車支腿部位的土質情況及鋼絲繩等安全情況,確定無誤后,再開始吊裝。鋼絲繩位置應合理,不得在吊裝過程中出現傾斜等現象。吊裝油罐動作應以穩、準、快為原則,不要使油罐在空中停留時間過長,增加危險系數。吊裝就位后的油罐要放置牢固,即回填砂,防止石塊直接接觸罐體,以免損壞油罐外防腐。
